Cine va putea construi centrale noi de energie în România? Se decide printr-un sistem inedit de licitații

România a deschis oficial, de la 1 iulie, prima etapă a unui nou mecanism de alocare a capacității de racordare la rețeaua electrică pentru proiectele de producție și stocare a energiei. Platforma Transelectrica dedicată acestui proces este acum activă, marcând trecerea de la principiul „primul venit, primul servit” la un sistem competitiv, prin licitație, în care investitorii concurează pentru dreptul de a-și racorda proiectele într-o anumită zonă a rețelei naționale.

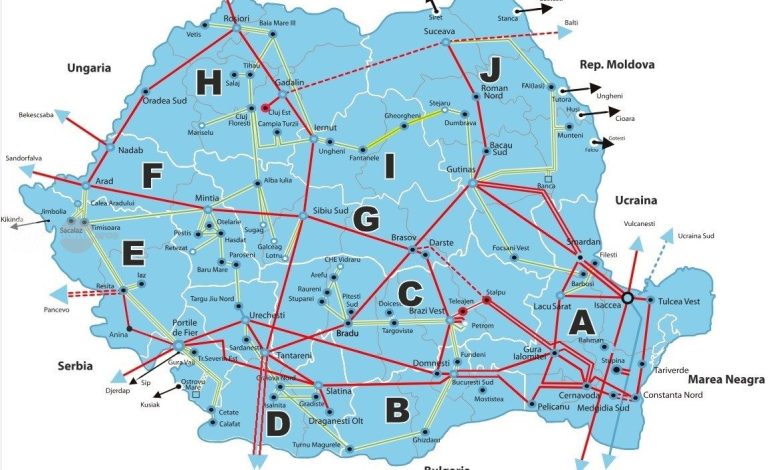

Printre zonele de rețea vizate de noul mecanism se numără și zona I, care acoperă, potrivit hărții publicate de operatorul de transport, stații precum Iernut, Ungheni și Fântânele, localități din județul Mureș, alături de puncte din zonele Gheorgheni și Bacău.
Calendarul procesului este strict. Participanții își pot înscrie proiectele în platforma Transelectrica până pe 14 iulie, urmând ca pe 24 iulie operatorul să publice lista finală a participanților validați. Investitorii ale căror proiecte se califică vor avea la dispoziție aproximativ patru luni pentru a se pregăti de primele sesiuni de licitație.
Sesiunile zilnice de licitație vor începe pe 30 octombrie 2026 și se vor desfășura în fiecare zi lucrătoare, între orele 08:00 și 13:00, până la epuizarea capacității disponibile în fiecare zonă a rețelei.
Punctul


Aceasta stire este preluata.

Sursa articolului: Cine va putea construi centrale noi de energie în România? Se decide printr-un sistem inedit de licitații

Credit autor: Maria Manu.

Articole similare

Lasă un răspuns

Adresa ta de email nu va fi publicată. Câmpurile obligatorii sunt marcate cu *

Acest site folosește Akismet pentru a reduce spamul. Află cum sunt procesate datele comentariilor tale.

Back to top button
